工事の状況

ツイッターでツイート
フェイスブックでシェア
ラインでシェア

ページID1034634  更新日 2024年9月9日

印刷大きな文字で印刷

令和6年7月24日

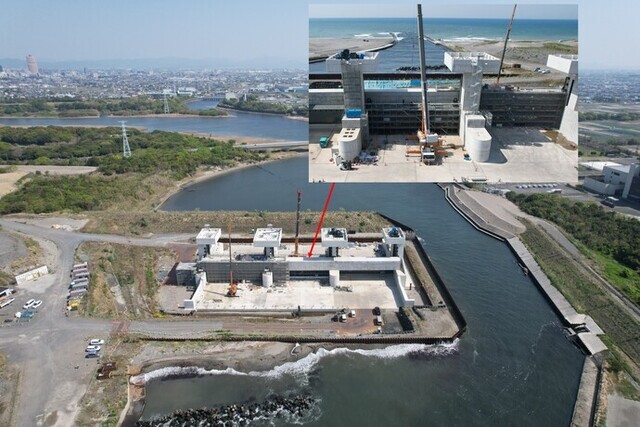

写真1
4基すべての堰柱のコンクリート打設が完了しました。

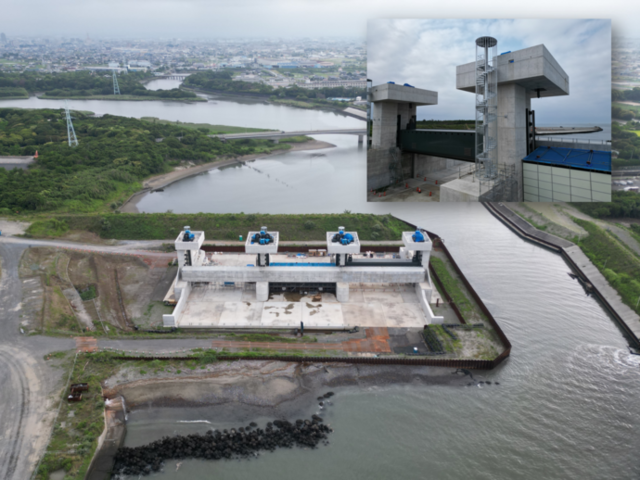

令和6年6月14日

写真1

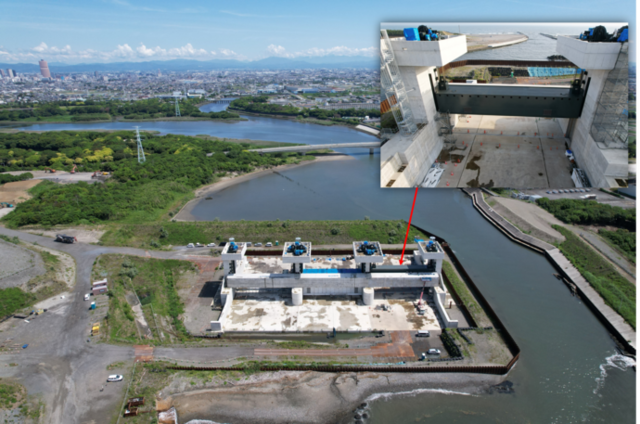

令和6年5月16日

写真1

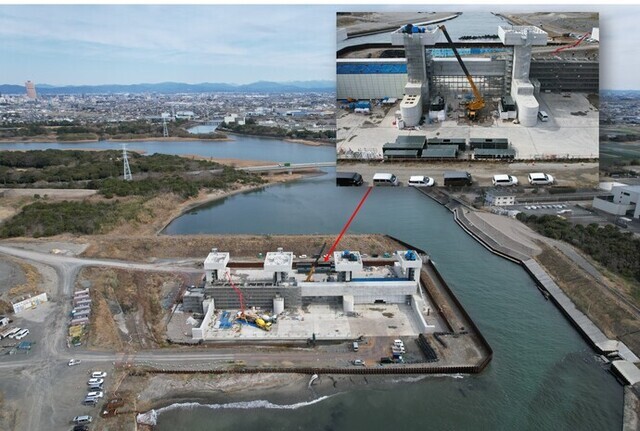

令和6年4月24日

写真1

令和6年3月22日

工事状況写真
下流左側の水叩きを施工しました。

令和6年2月16日

工事状況写真
左側の堰柱2基の施工を進めています。

令和6年1月22日

工事状況写真
中央床板の施工が終わりました。

令和5年12月20日

令和5年12月20日現場状況
右側2基の堰柱が完成しました。

令和5年11月22日

令和5年11月22日現場状況
右から2番目の堰柱もコンクリート打設が終わりました。

令和5年10月19日

令和5年10月19日現場状況
右側の堰柱がついに姿を現しました。

令和5年9月25日

令和5月9月25日現場状況
右側の堰柱のコンクリート打設が完了しました。

令和5年8月19日

令和5年8月19日施工状況
右側の堰柱について、操作台のコンクリート打設の準備をしています。

令和5年7月24日

令和5年7月24日の状況写真
右側の堰柱間の底板コンクリート打設の準備をしています。

令和5年6月19日

令和5年6月9日の状況写真
右から2番目の堰柱の鉄筋を組立てています。
左側の堰柱2基の基礎杭(鋼管杭)が見えています。

令和5年5月22日

令和5年5月22日の状況写真
右側2基のコンクリート打設を進めるとともに、左側2基の遮水矢板を施工しています。

令和5年4月18日

令和5年4月18日の状況写真
右側2基の堰柱工のコンクリート打設を進めるとともに、左側の堰柱の掘削を施工しています。

令和5年3月20日

令和5年3月20日の状況写真
右側の堰柱の型枠を施工しています。

令和5年2月21日

令和5年2月21日の状況写真
右側の堰柱底版コンクリート打設が完了し、左側の堰柱の型枠を施工しています。

令和5年1月26日

令和5年1月26日の状況写真
堰柱工の底版コンクリート打設のため、型枠を施工しています。

令和4年12月20日

令和4年12月20日の状況写真
堰柱工の基礎部に遮水矢板を打設しています。

令和4年11月21日

令和4年11月21日の状況写真
堰柱工の掘削を行っています。堰柱工の基礎である鋼管杭が見えてきました。

令和4年10月21日

令和4年10月21日の状況写真
水門本体の基礎工(鋼管杭設置)の打設が10月11日で完了しました。
引き続き、堰柱工の掘削(写真右側)を進めています。

令和4年9月25日

令和4月9月25日の状況写真
水門本体の基礎工(鋼管杭設置)の打設も残りわずかとなりました。また、堰柱工の掘削に入りました。

令和4年8月22日

令和4年8月22日の状況写真
水門本体の基礎工(鋼管杭設置)の約7割の打設が完了しました。

令和4年7月25日

令和4年7月25日の状況写真
水門本体の基礎工(鋼管杭設置)を進めています。水門本体の中心より西側(写真左側)の施工に入りました。

令和4年6月23日

令和4年6月23日の状況写真
水門本体の基礎工(鋼管杭設置)の約半数の打設を完了しました。

令和4年5月25日

令和4年5月25日の状況写真

本体工事の基礎工(鋼管杭設置)を施工しています。写真右側から左側に進んできました。

令和4年4月19日

令和4年4月19日の状況写真

水門本体の基礎工(鋼管杭設置)を進めています。

令和4年3月24日

令和4年3月24日の状況写真

水門本体の基礎工(鋼管杭設置)を行っています。

令和4年2月25日

令和4年2月25日の状況写真

水門本体の基礎工(鋼管杭設置)の準備を行っています。

令和4年2月7日

令和4年2月7日の状況写真

仮締切工事が終了しました。

令和4年1月24日

令和4年1月24日の状況写真

まもなく仮締切工事は終了し、本体工事の準備に着手します。

令和3年12月21日

令和3年12月21日の状況写真

水門本体工作業ヤード整備のため、仮締切内に盛土をしています。

令和3年11月25日

令和3年11月25日の状況写真

上流側の防護盛土(標高7.0m)が完了しました。

令和3年10月21日

令和3年10月21日の状況写真

仮締切工周囲の鋼矢板設置が完了し、上流側の防護盛土を施工しています。

令和3年9月27日

令和3年9月27日の状況写真

仮締切を施工しています(下流側上空から撮影)。

令和3年8月24日

令和3年8月24日の状況写真

鋼矢板の打設と盛土を行っています。仮締切工の形が現れてきました(下流側上空から撮影)。

令和3年7月26日

令和3年7月26日の状況写真

水門本体工事を行うための仮締切工を行っています(下流側上空から撮影)。

令和3年6月21日

令和3年6月21日の状況写真

仮締切工により馬込川の流れは左岸側(東寄り)になるため、水門工事期間中に流水が滞りなく流れるよう、左岸側の川底を掘り、たまった砂を除去しています。
